融合攻坚 纵向发力——国投湄洲湾电力#4机组C修纪实

2026-03-24

3月24日,国投湄洲湾电力#4机组C修后运行一周,整体运行平稳,主要设备性能得到改善,系统安全性、稳定性较修前有所提升,达到了预期检修目标。

本次#4机组C级检修自春节间启动,是公司2026年度一项重要生产攻坚任务。面对时间紧、任务重、作业点多面广等情况,公司党委周密部署,组织召开检修启动会,严格落实检修协调会机制,及时协调解决现场技术难题、人员调配及物资保障等事宜,保障了检修工作的有序推进,确保了机组修后一次性启动成功、一次性带满负荷成功。

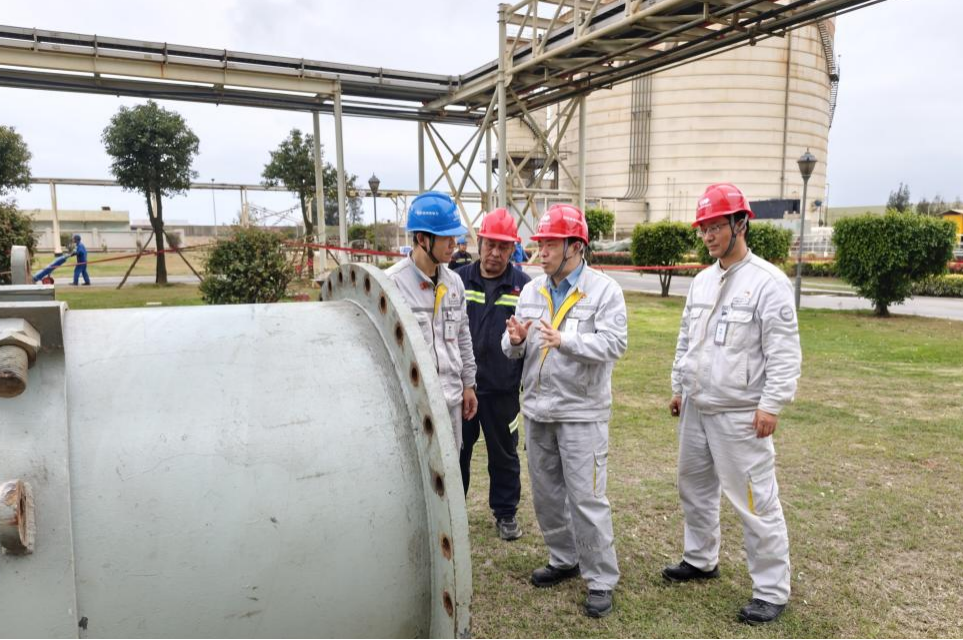

检修期间,公司董事长、党委书记王宇及公司总经理、党委副书记刘卫平同志,多次深入检修现场检查督导,重点关注安全管控、核心设备检修工艺与质量验收等关键环节,要求各参修队伍以严标准、硬举措严把工序质量关、严守现场安全线,确保安全、优质、高效完成检修任务。


公司严格执行检修标准与现场作业规范,始终秉承“应修必修、修必修好”的核心理念,对设备拆解、检修、回装、调试实施全过程精细化管理。党支部以融合攻坚为抓手,书记靠前指挥,各专业协同配合,党员同志靠前站位,高效完成了既定检修项目、缺陷处理、设备改进及技术改造任务。全体参修人员恪守“严、细、实、慎”的工作作风,严把检修工序质量和验收关,确保检修工作落实落地、见行见效。

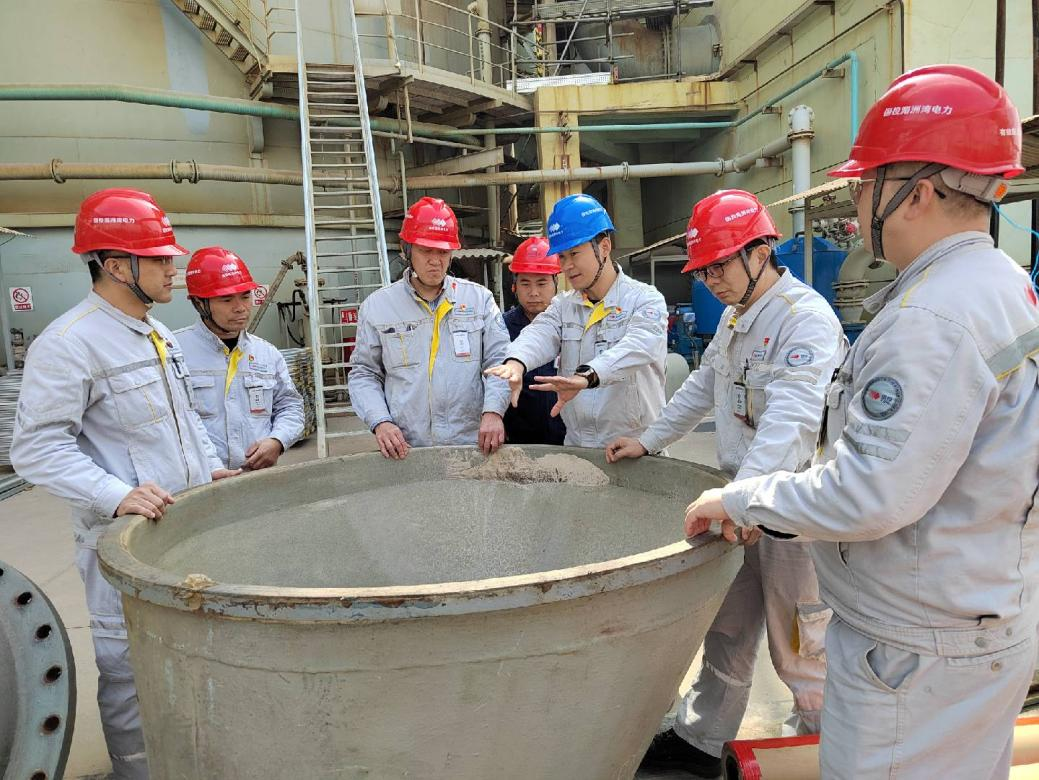

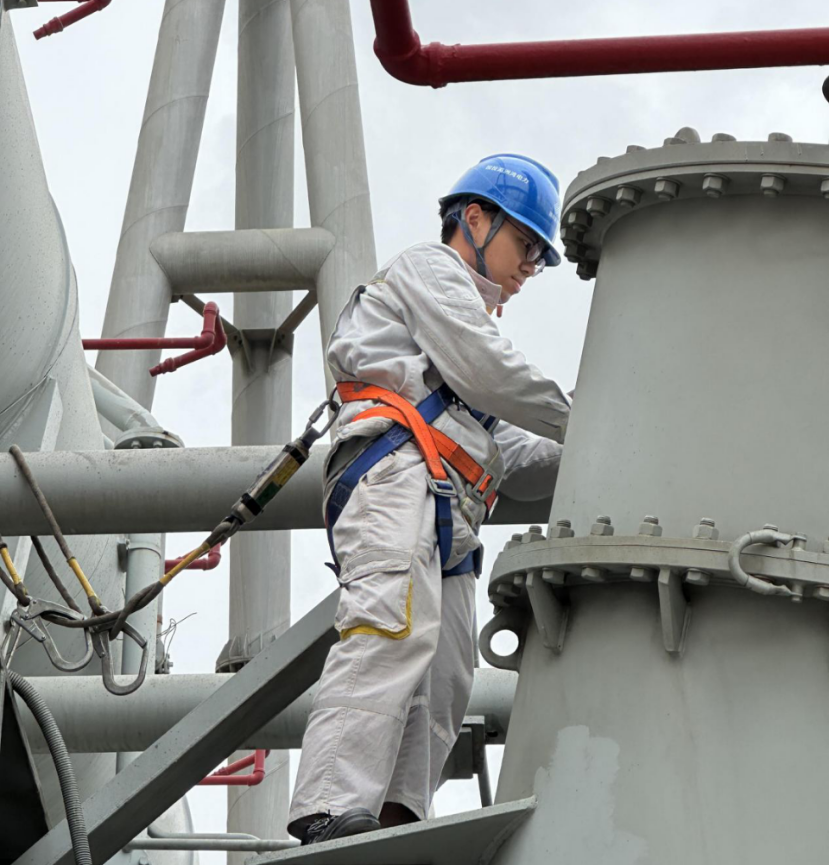

汽机系统检修以关键参数为核心,针对主机轴位移这一影响机组安全稳定运行的重要指标,开展专项治理。通过精密测量轴瓦数据、反复校核运行状态、精准调整安装间隙,全程把控拆解、检测、回装各环节,确保主机轴位移指标符合设计要求,为机组稳定运行筑牢基础。

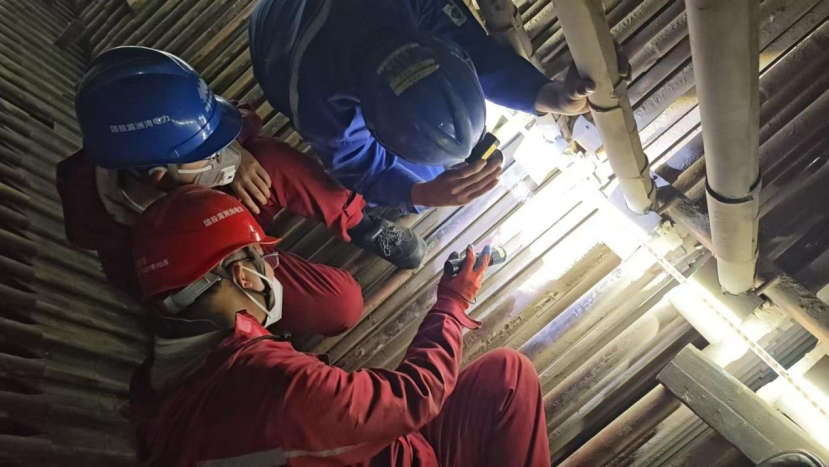

锅炉系统检修重在防磨防爆与隐患根治,按计划完成277根“四管”更换及防磨防爆检查,同时,面对炉膛高空作业、尾部烟道有限空间作业等复杂环境,团队穿梭于水冷壁密排管阵、过热器狭小空间、省煤器错列管排之间,完成切割、对口、焊接、热处理、射线探伤等一系列繁琐工序,同时啃下前墙水冷壁整治“硬骨头”——通过在插销中间加装套管将滑动摩擦变为滚动摩擦,为变形管屏加装内绑带加固,从根源上解决膨胀受阻顽疾,并成功加装前墙水冷壁膨胀在线监测系统,让设备运行状态从“黑匣子”变为“透明化”,实现智慧化监测升级。

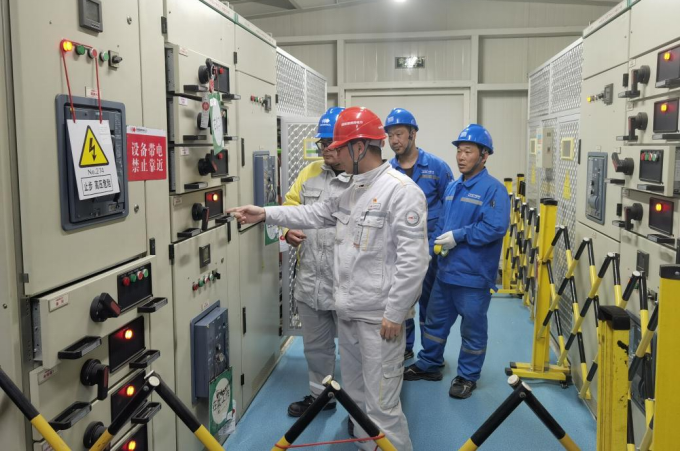

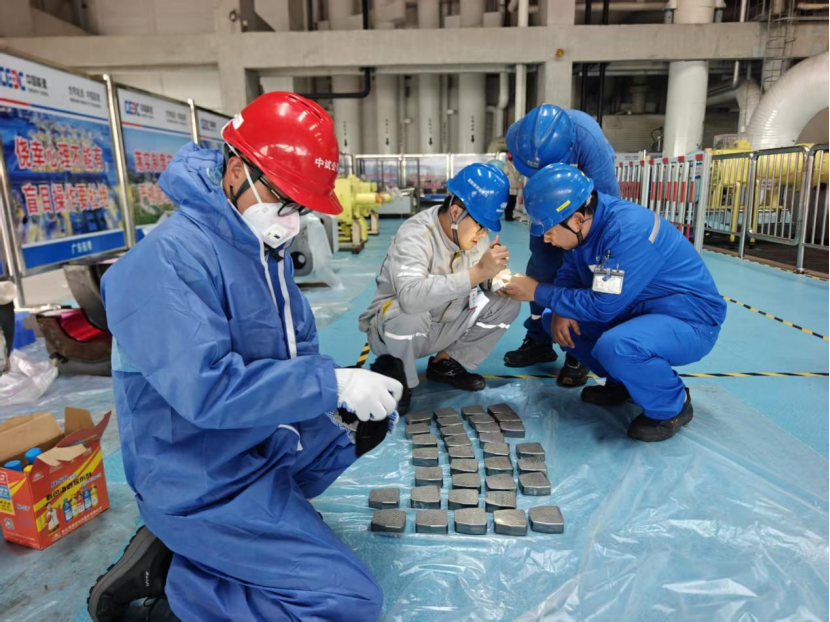

电气系统检修突出隐蔽隐患消缺与关键设备维保,完成发电机本子线棒、铁芯逐片检查,对服役近9年的UPS系统开展深度维保,通过红外热成像测温、整套元器件解体检查,精准排查并消除薄膜电容发热、控制线绝缘皮融化等隐蔽隐患,同步完成发变组保护校验全覆盖,克服作业空间狭窄、设备位置隐蔽等难题,在主变顶部、发电机膛内完成回路绝缘测试和根部接线检查,实现检修无死角、验收零疏漏。

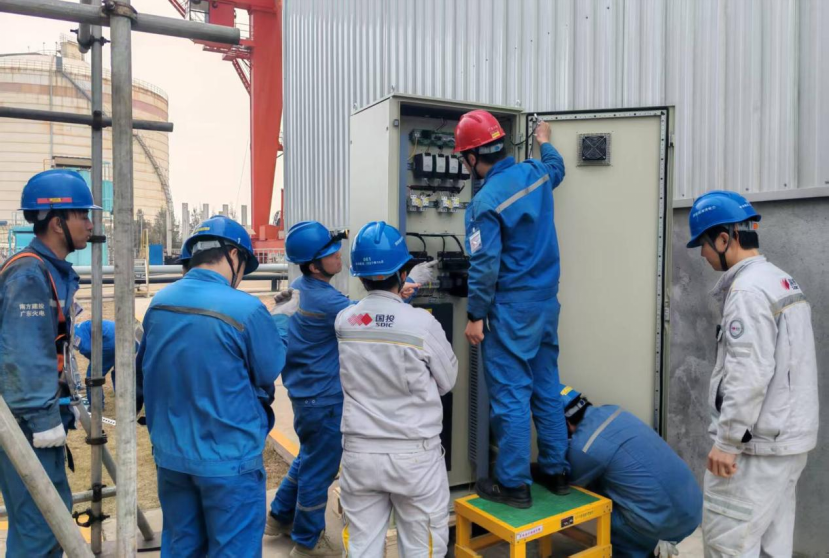

热控系统检修聚焦控制逻辑优化与安全保障,针对原系统单一光纤通讯、两路电源共用安全隐患,突击队提前勘察现场、精准部署方案,完成新电缆敷设、五百斤新机柜创新安装、数百个测点精准核对等艰巨任务,将C循泵控制逻辑与信号处理功能独立分流,实现从“单一依赖”到“自主可控、双重保障”,显著提升系统运行可靠性。


下一阶段,国投湄洲湾电力将持续做好机组的日常运行维护工作,确保机组长周期安全稳定运行。同时,认真总结本次C级检修的经验,固化有效做法,持续提升设备管理水平,为完成年度生产经营目标、保障区域电力供应贡献力量。
